一、研发管理生命周期(SDLC)

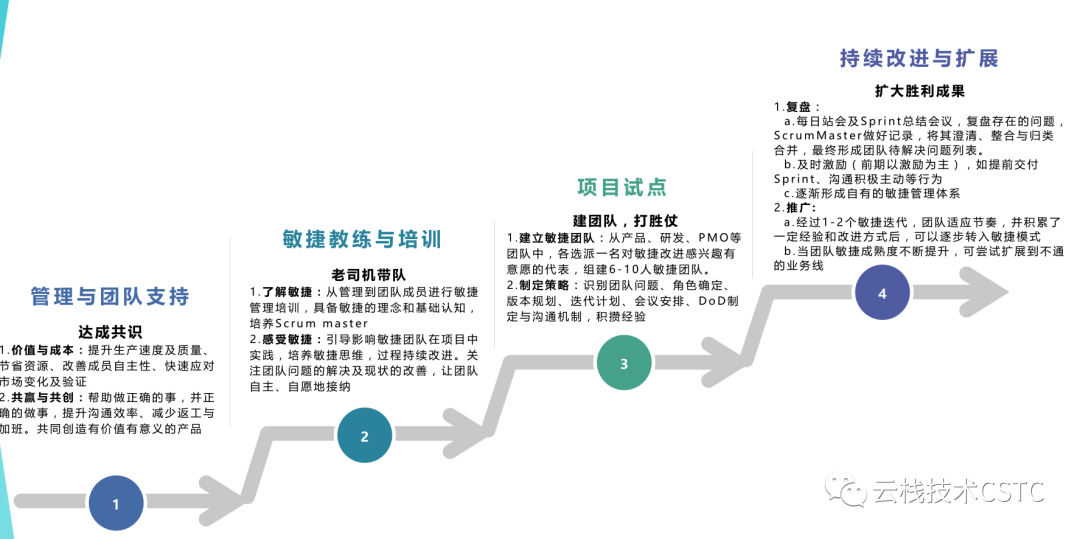

二、引入敏捷,如何破冰

三、项目与团队

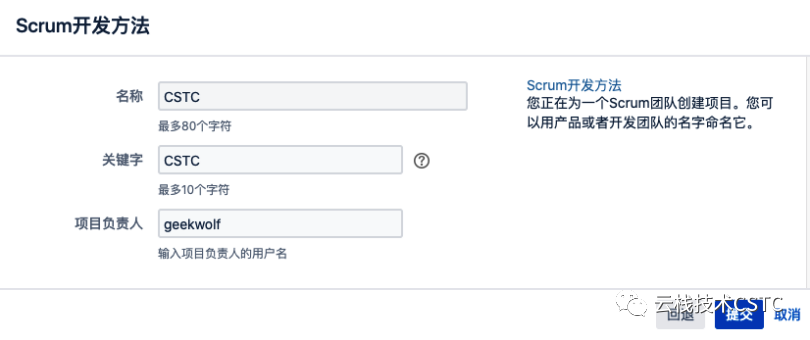

四、创建项目


五、如何管理结构化需求

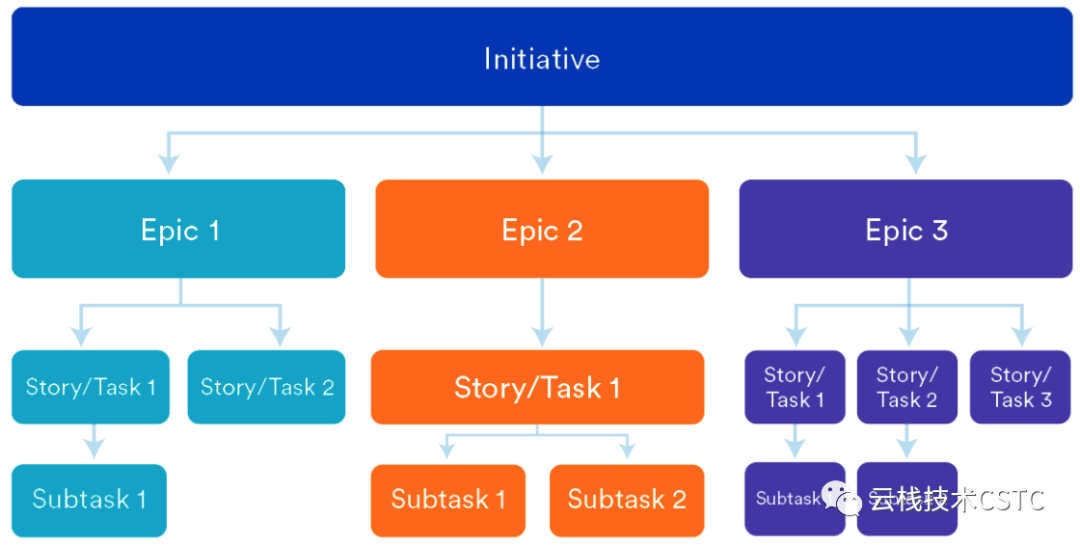

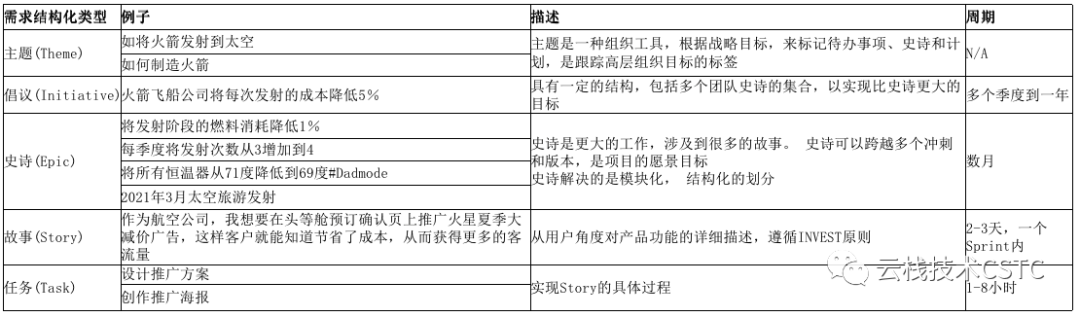

故事也称为“用户故事”,是简短的要求或从最终用户的角度提出的要求。 史诗是大型工作,可以分解为许多较小的任务(称为故事)。 倡议是朝着一个共同目标迈进的史诗集。 主题是整个组织的重点关注领域。

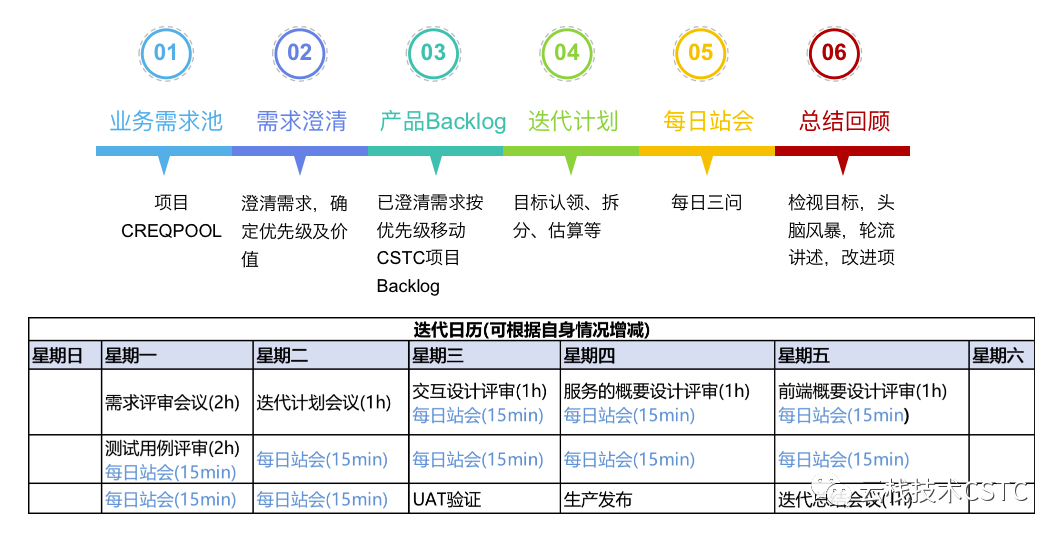

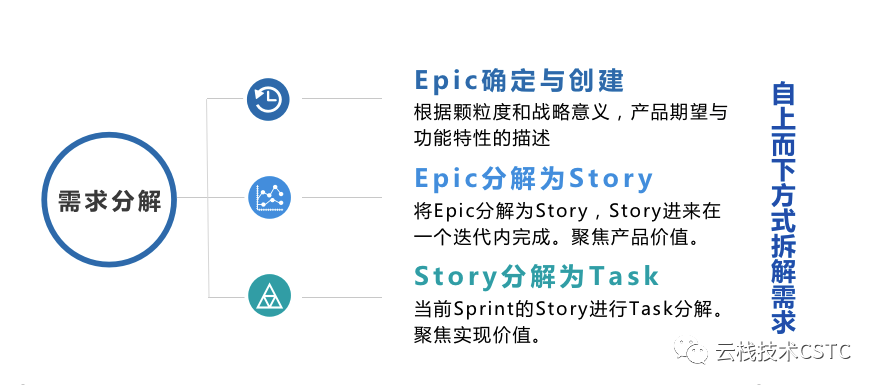

六、需求分解步骤

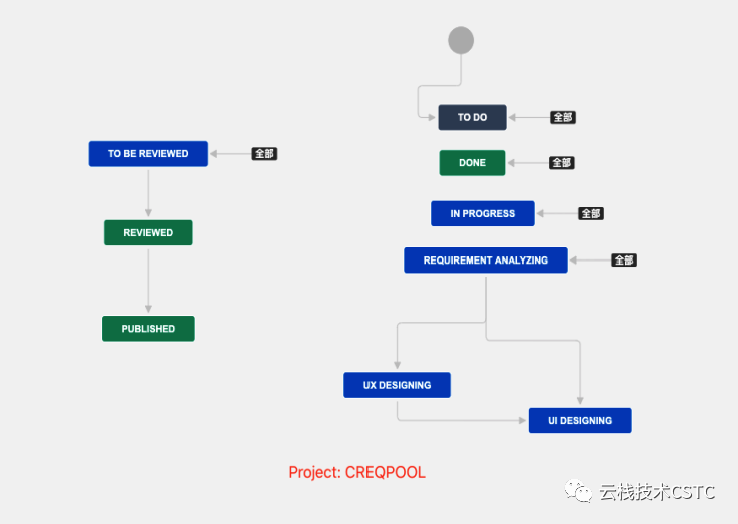

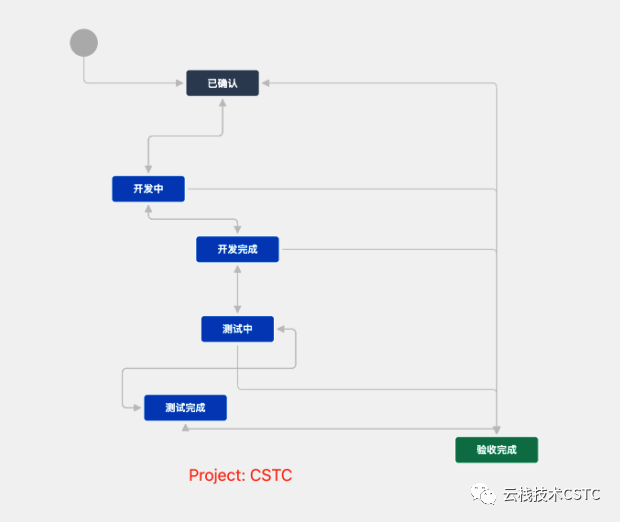

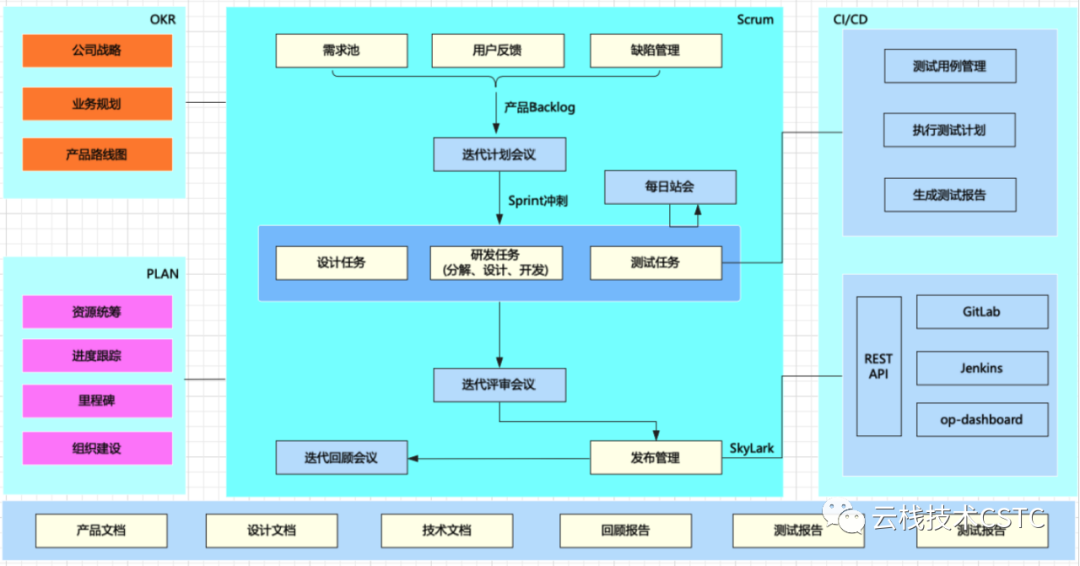

七、工作流设计

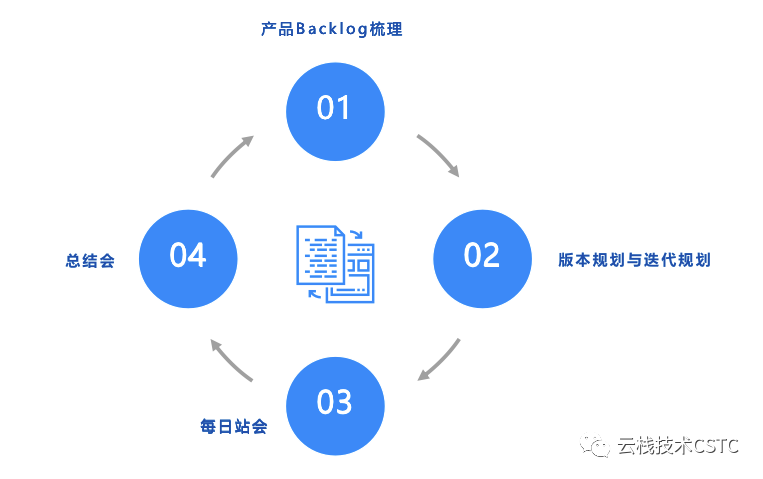

八、迭代机制与分支策略


九、基于Jira敏捷管理实践

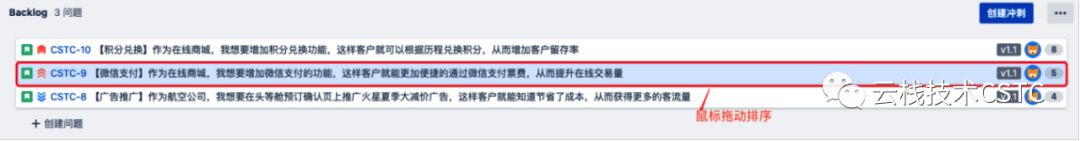

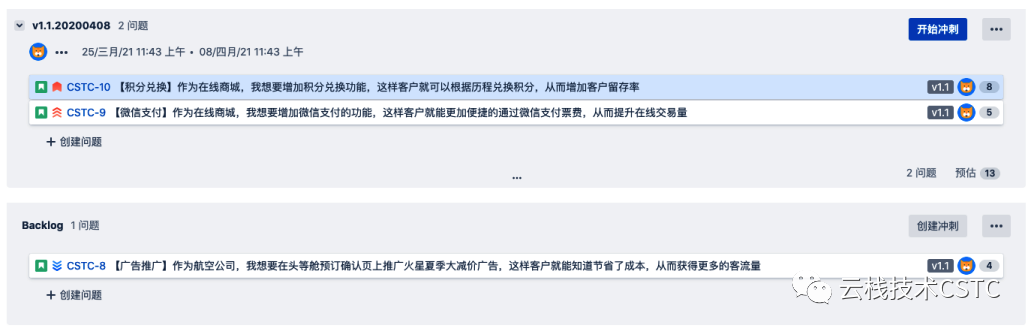

Sprint开始前务必确认迭代的开始和结束时间是否正确,故事\任务是否有遗漏; 本迭代中的故事是否拆解并预估故事点数;否则开始后,在进行预估,会影响燃尽图与速度图。

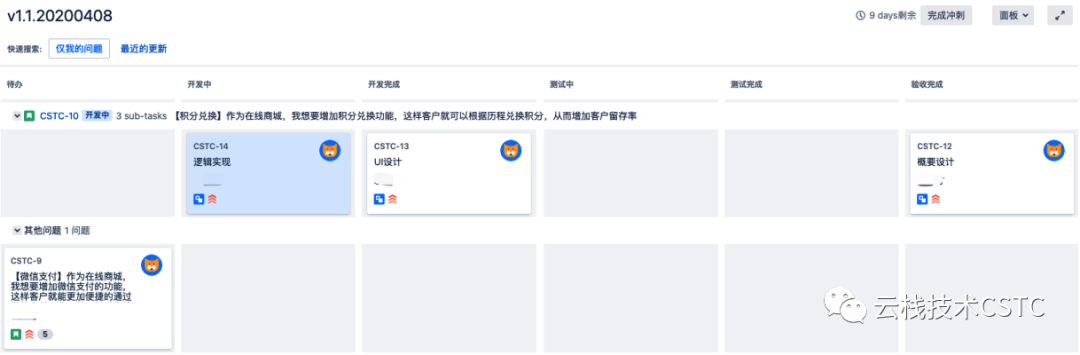

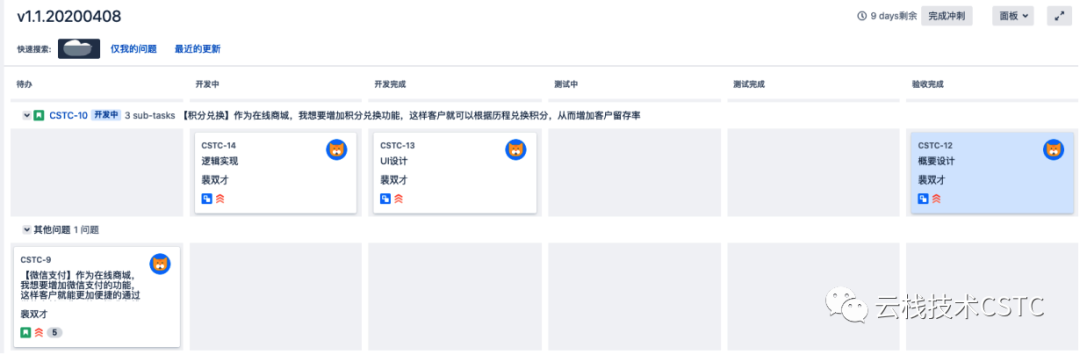

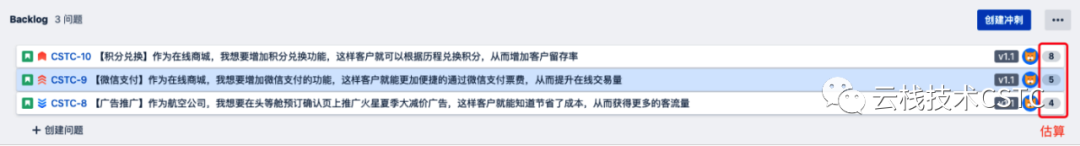

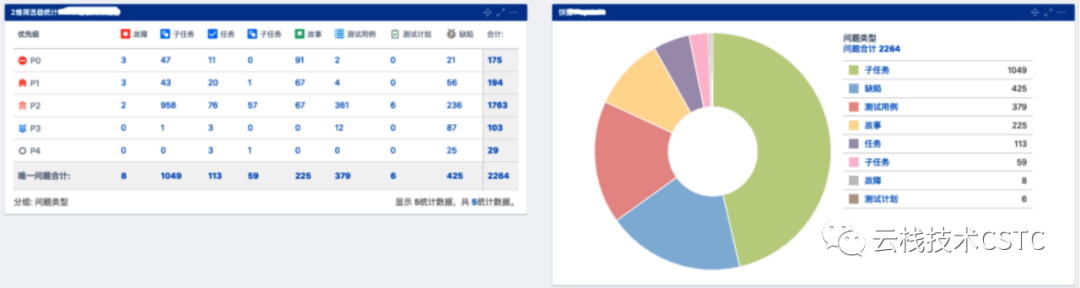

迭代任务都在敏捷看板的Active Sprints面板中进行,每个Issue都以卡片形式出现在面板列中,可以直接拖拽更新状态; 点击完成冲刺后,未完成的Issue将会自动退回到Backlog中待处理; 可以通过面板-配置-卡布局,来设置要显示在卡片上的属性,如经办人、测试负责人、初始预估等。

迭代任务都在敏捷看板的Active Sprints面板中进行,每个Issue都以卡片形式出现在面板列中,可以直接拖拽更新状态; 点击完成冲刺后,未完成的Issue将会自动退回到Backlog中待处理; 可以通过面板-配置-卡布局,来设置要显示在卡片上的属性,如经办人、测试负责人、初始预估等。

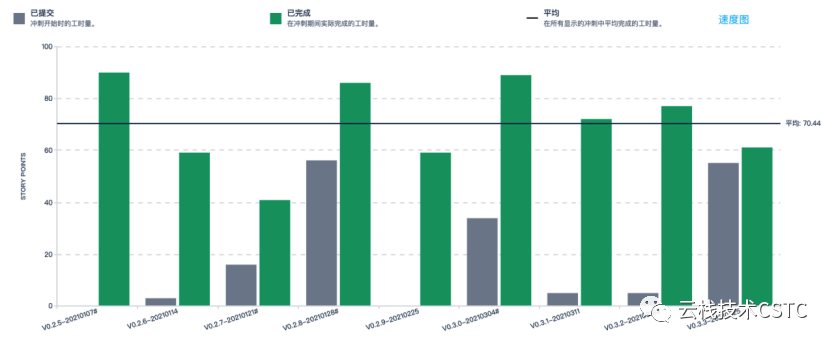

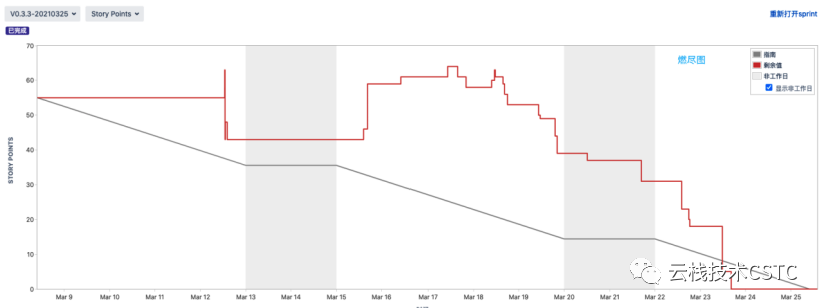

燃尽图反映了工作的进展情况。理想情况下,随着剩余工作的完成,曲线燃尽至零。可以按剩余时间、预估时间、故事点数、过程等来展示。 速度图反映了团队产生的变化趋势,体现了团队计划承诺完成的故事点数与实际完成的故事点数的对比。





十、推荐插件
Tempo - 项目管理插件,工时统计等; SynapseRT- 测试用例管理。
十一、Q & A
